  一、 單項選擇題

  1.【題干】下列工業投資項目中,項目資本金比例不應低于項目總投資40%的是( )。

  【選項】

  A.水泥項目

  B.鐵合金項目

  C.電解鋁項目

  D.多晶硅項目

  【答案】C

  【解析】鋼鐵、電解鋁項目最低資本金比例40%。P2

  2.【題干】根據《建設工程文件歸檔規范》,進行施工文件立卷時,文字材料卷不宜超過的厚度是( )mm。

  【選項】

  A.15

  B.25

  C.30

  D.20

  【答案】D

  【解析】案卷不宜過厚,文字材料卷厚度不宜超過20mm,圖紙卷厚度不宜超過50mm。P315

  3.【題干】在國際工程采用施工總承包管理模式下,對于業主與分包單位直接簽訂合同的工程,業主工程管理的特點是( )。

  【選項】

  A.合同管理工作量小,造價控制風險較小

  B.合同管理工作量小,造價控制風險較大

  C.合同管理工作量大,造價控制風險較小

  D.合同管理工作量大,造價控制風險較大

  【答案】D

  【解析】在業主與分包單位直接簽訂合同的前提下,業主合同管理工作量大,造價控制風險也較大。P8

  4.【題干】工程開工前,質量監督機構召開的首次監督會議需要檢查施工單位提供的文件是( )。

  【選項】

  A.施工組織設計

  B.施工項目經理任命書

  C.施工方案

  D.施工質量承諾書

  【答案】B

  【解析】首次監督會議議題包括:①介紹負責工程質量監督負責人和監督工程師;②介紹工程質量監督計劃;③明確必須監督的重要施工部位和重要環節;④檢查工程參建各方提供的有關任命文件(如總監理工程師、施工項目經理、建設單位代表任命書等);⑤宣布監督工作紀律;⑥公布監督舉報電話。首次監督會議應形成會議紀要。P17

  5.【題干】為實現綠色施工,需要通過測定影響環境質量要素的( )來確定環境質量狀況和污染程度。

  【選項】

  A.代表值

  B.平均值

  C.最低值

  D.最高值

  【答案】A

  【解析】環境監測是通過對影響環境質量要素代表值的測定,確定環境質量狀況和污染程度,了解環境系統變化規律與發展趨勢的活動。P295

  6.【題干】施工項目管理是施工單位為履行工程施工合同,以( )為核心的施工全過程管理活動。

  【選項】

  A.施工項目部核心價值

  B.施工項目責任成本

  C.施工項目整體效益

  D.施工項目經理責任制

  【答案】D

  【解析】施工項目管理也即施工方項目管理,是指施工單位為履行工程施工合同,以施工項目經理責任制為核心,對工程施工全過程進行計劃、組織、指揮、協調和控制的系統活動。P19

  7.【題干】弱矩陣式項目管理組織結構中,項目負責人擔任的角色是( )。

  【選項】

  A.項目決策者或領導者

  B.項目領導者或協調者

  C.項目協調者或監督者

  D.項目監督者或決策者

  【答案】C

  【解析】弱矩陣式組織中,并未明確對項目目標負責的項目經理。即使有項目負責人,其角色也只是一個項目協調者或監督者,而不是一個管理者。P26

  8.【題干】施工項目總目標分析論證過程中,分別采用定性和定量分析方法的是( )

  【選項】

  A.成本目標和進度目標

  B.質量目標和成本目標

  C.進度目標和成本目標

  D.進度目標和質量目標

  【答案】B

  【解析】在施工項目目標體系中,質量目標通常會采用定性分析方法,而進度、成本目標則需要采用定量分析方法。P40

  9.【題干】根據《財政部住房和城鄉建設部關于完善建設工程價款結算有關辦法的通知》,國有企業應支付的建設工程進度款占已完成工程價款的最低比例是( )

  【選項】

  A.50%

  B.60%

  C.80%

  D.70%

  【答案】C

  【解析】根據《財政部住房和城鄉建設部關于完善建設工程價款結算有關辦法的通知》政府機關、事業單位、國有企業建設工程進度款支付應不低于已完成工程價款的80%。P73

  10.【題干】下列施工成本控制措施中,屬于技術措施的是( )

  【選項】

  A.制定詳細的成本控制工作流程

  B.記錄實際支出的各項費用

  C.編制科學的資金使用計劃

  D.確定合適的施工機械使用方案

  【答案】D

  【解析】技術措施。施工過程中降低成本的技術措施,包括:進行技術經濟分析,確定最佳的施工方案;結合施工方法,進行材料使用的比選,在滿足功能要求的前提下,通過代用、改變配合比、使用外加劑等方法降低材料消耗的費用;確定合適的施工機械、設備使用方案;結合項目的施工組織設計及自然地理?xiàng)l件,降低材料的庫存成本和運輸成本;應用先進的施工技術,運用新材料,使用先進的機械設備等。運用技術糾偏措施的關鍵,一是要能提出多個不同的技術方案,二是要對不同的技術方案進行技術經濟分析比較,選擇最佳方案。A屬于組織措施。B屬于經濟措施。C屬于經濟措施。P229

  11.【題干】下列影響施工進度的不利因素中,屬于施工單位自身因素的是( )。

  【選項】

  A.施工設備選型失當

  B.施工圖紙出現差錯

  C.工程地質資料有誤

  D.工程設計變更頻繁

  【答案】A

  【解析】施工單位自身因素影響(1)施工技術因素。如施工方案、施工工藝或施工安全措施不當;特殊材料及新材料的不合理使用;施工設備不配套,選型失當或有故障;不成熟的技術應用等。(2)組織管理因素。如向有關部門提出各種申請審批手續的延誤;合同簽訂時遺漏條款、表達失當;計劃安排不周密,組織協調不力,導致停工待料、相關作業脫節;指揮不力,使各專業、各施工過程之間交接配合不順暢等。P112

  12.【題干】下列費用中,應在編制工程量清單時列入"其他項目清單"的是( )。

  【選項】

  A.總承包服務費

  B.工傷保險費

  C.教育費附加

  D.臨時設施費

  【答案】A

  【解析】工程量清單中的“其他項目清單”應包括以下內容:暫列金額、暫估價、計日工、總承包服務費。P56

  13.【題干】與依次施工和平行施工相比,建設工程組織流水施工的特點是( )

  【選項】

  A.施工現場組織管理比較簡單

  B.可充分利用工作面進行施工

  C.各專業工作隊能夠連續施工

  D.單位時間內投入資源量較少

  【答案】C

  【解析】流水施工組織方式具有以下特點:(1)盡可能利用工作面進行施工,工期較短;(2)各工作隊實現專業化施工,有利于提高施工技術水平和勞動效率,也有利于提高工程質量;(3)專業工作隊能夠連續施工,同時使相鄰專業工作隊之間能夠最大限度地進行搭接作業;(4)單位時間內投入的勞動力、施工機具等資源較為均衡,有利于資源供應的組織;(5)為施工現場的文明施工和科學管理創造了有利條件。P116

  14.【題干】根據《標準施工招標文件》,征得發包人同意后監理人應在開工日期( )天前向承包人發出開工通知。

  【選項】

  A.14

  B.21

  C.7

  D.28

  【答案】C

  【解析】發包人應委托監理人發出開工通知,監理人應在開工日期7天前向承包人發出開工通知。P64

  15.【題干】根據《建設工程施工專業分包合同(示范文本)》,分包人與發包人或監理人發生直接工作聯系的,將被視為( )行為。

  【選項】

  A.違約

  B.授權

  C.無效

  D.代理

  【答案】A

  【解析】當發生下列情況之一時,視為分包人違約:(1)分包人與發包人或監理人發生直接工作聯系;(2)分包人將其承包的分包工程轉包或再分包;(3)因分包人原因不能按照分包合同協議書約定的竣工日期或承包人同意順延的工期竣工;(4)因分包人原因工程質量達不到約定的質量標準;(5)分包人不履行分包合同義務或不按分包合同約定履行義務的其他情況。P89

  16.【題干】下列影響工程質量的因素中,可變性最大的是( )

  【選項】

  A.人為影響因素

  B.施工工藝影響因素

  C.工程材料影響因素

  D.機械設備影響因素

  【答案】A

  【解析】人因影響是工程質量影響因素中可變性最大的因素。在工程質量管理中,人的因素起著決定性作用。P149

  17.【題干】安裝工程一切險主要承保機械和設備在安裝過程中因( )造成的損失。

  【選項】

  A.設備缺陷或操作失誤

  B.自然災害或操作失誤

  C.自然災害或意外事故

  D.設備缺陷或意外事故

  【答案】C

  【解析】安裝工程一切險是指以各種大型機器、設備安裝工程為標的,對承保機械和設備在安裝過程中因自然災害或意外事故所造成的物質損失、費用損失承擔賠償責任的保險。P107

  18.【題干】工程施工過程中,需要及時對施工組織設計進行修改的情形是( )。

  【選項】

  A.網架結構由原位拼裝改為整體吊裝

  B.采購進場的地面瓷磚尺寸偏差較大

  C.施工分包單位更換項目技術負責人

  D.雨季施工地下平均水位有所上升

  【答案】A

  【解析】工程施工過程中發生下列情形時,應及時對施工組織設計進行修改或補充:①工程設計有重大修改;②有關法律、法規及標準實施、修訂和廢止;③主要施工方法有重大調整;④主要施工資源配置有重大調整;⑤施工環境有重大改變。

  19.【題干】根據《標準施工招標文件》,承包人應確保其履約擔保在( )前一直有效。

  【選項】

  A.發包人簽認工程驗收證書

  B.工程竣工結算

  C.缺陷責任期屆滿

  D.發包人頒發工程接收證書

  【答案】D

  【解析】《標準施工招標文件》通用合同條款規定,承包人應保證其履約擔保在發包人頒發工程接收證書前一直有效。P105

  20.【題干】某超過一定規模的危險性較大的分部分頂工程專項施工方案,專家論證結論為“通過”,同時提出了修改意見。施工單位針對該專項施工方案的正確做法是( )。

  【選項】

  A.參考專家意見自行修改完善

  B.按照專家意見進行修改,修改情況應及時告知專家

  C.參考專家意見自行修改完善后報項目監理機構審查

  D.按照專家意見修改完善后重新組織專家進行論證

  【答案】A

  【解析】超過一定規模的危險性較大的分部分項工程專項施工方案經專家論證后結論為“通過”的,施工單位可參考專家意見自行修改完善;結論為“修改后通過”的,專家意見要明確具體修改內容,施工單位應按照專家意見進行修改,修改情況應及時告知專家;專項施工方案經論證不通過的,施工單位修改后應按照規定的要求重新組織專家論證。P267

  21.【題干】工程施工質量檢查中,為便于進行抽樣檢驗,在條件允許的情況下,最好采用的檢驗批形式是( )。

  【選項】

  A.流動批

  B.穩定批

  C.組合批

  D.全數批

  【答案】B

  【解析】只要條件允許,最好采用穩定批形式,其優點是容易進行抽樣檢驗。P164

  22.【題干】下列統計分析方法中,能夠根據不同目的和要求,按某一性質整理分析施工質量原始數據的是( )。

  【選項】

  A.相關圖法

  B.分層法

  C.排列圖法

  D.檢查表法

  【答案】B

  【解析】分層法是指將調查收集的原始數據,根據不同的目的和要求,按某一性質進行分組整理的分析方法。P170

  23.【題干】根據《民法典》,訂立合同通常應經過的環節是( )。

  【選項】

  A.招標和投標

  B.談判和簽約

  C.邀請和接受

  D.要約和承諾

  【答案】D

  【解析】根據《中華人民共和國民法典》,要約和承諾是訂立合同的必經環節。P43

  24.【題干】根據《企業投資項目核準和備案管理?xiàng)l例》,對于需要備案的項目,企業應根據屬地管理原則,通過項目在線監管平臺進行備案的時間是( )。

  【選項】

  A.提交項目申請書前

  B.開工建設前

  C.施工圖設計后

  D.初步設計后

  【答案】B

  【解析】企業應根據屬地原則,在開工建設前通過項目在線監管平臺將下列信息告知備案機關:①企業基本情況;②項目名稱、建設地點、建設規模、建設內容;③項目總投資額;④項目符合產業政策的聲明。P4

  25.【題干】采用施工總承包招標的工程,投標人投標報價的基礎通常是( )。

  【選項】

  A.施工圖設計

  B.技術設計

  C.初步設計

  D.方案設計

  【答案】A

  【解析】采用施工總承包模式,投標人通常以施工圖設計為基礎進行投標報價,在工程開工前即有較為明確的合同價。P7

  26.【題干】在工程網絡計劃合理可行的前提下,關于各種工期相互關系的說法,正確的是( )

  【選項】

  A.計劃工期不應超過計算工期

  B.計劃工期不應超過要求工期

  C.要求工期不應超過計算工期

  D.要求工期不應超過計劃工期

  【答案】B

  【解析】當已規定要求工期時,計劃工期不應超過要求工期。P128

  27.【題干】施工投標資格預審中,與合格制相比,采用有限數量制時,需要對資格預審申請文件進行的不同工作是( )。

  【選項】

  A.初步審查

  B.面談答辯

  C.詳細審查

  D.量化打分

  【答案】D

  【解析】合格制和有限數量制在審查標準上無本質區別,都需要進行初步審查和詳細審查。兩者區別就在于有限數量制需要對通過審查的資格預審申請文件進行量化打分。P47

  28.【題干】將施工總成本分解到單項工程、單位工程,再進一步分解到分部分項工程的方法是按( )編制施工成本計劃的方法。

  【選項】

  A.成本組成

  B.實施進度

  C.項目結構

  D.施工組織

  【答案】C

  【解析】按項目結構編制施工成本計劃的方法 大中型工程項目通常是由若干單項工程構成的,而每個單項工程又會包含多個單位工程,每個單位工程又是由若干分部分項工程所構成。因此,首先要把項目總成本分解到單項工程和單位工程中,再進一步分解到分部工程和分項工程中。P218

  29.【題干】施工企業應建立安全風險分級管控和隱患排查治理雙重預防機制。針對項目重大安全風險填寫的清單匯總造冊后,應報告的主管部門是( )。

  【選項】

  A.項目屬地負有安全生產監督管理職責的部門

  B.項目屬地縣級以上建設行政主管部門

  C.企業注冊地負有安全生產監督管理職責的部門

  D.建設單位所在地縣級以上建設行政主管部門

  【答案】A

  【解析】重大安全風險應填寫清單、匯總造冊,按照職責范圍報告屬地負有安全生產監督管理職責的部門。P278

  30.【題干】按照施工作業技術交底要求,分項工程技術交底書的編制人和批準人分別是( )

  【選項】

  A.項目技術人員和項目技術負責人

  B.項目技術負責人和企業技術負責人

  C.項目技術負責人和項目負責人

  D.項目技術人員和項目負責人

  【答案】A

  【解析】施工單位做好技術交底,是取得好的施工質量的條件之一。為此,每一分項工程開始實施前均要進行交底。為做好技術交底,應由項目技術人員編制技術交底書,并經項目技術負責人批準。P186

  31.【題干】施工組織總設計對整個工程項目施工過程所起的作用是( )。

  【選項】

  A.施工部署、進度協調

  B.統籌規劃、重點控制

  C.資源配置、績效考核

  D.實施策劃、動態控制

  【答案】B

  【解析】施工組織總設計對整個工程項目施工過程起著統籌規劃、重點控制的作用。P32

  32.【題干】施工現場容易導致傾覆事故的危險源是( )。

  【選項】

  A.高處作業

  B.懸空作業

  C.吊裝作業

  D.爆破作業

  【答案】C

  【解析】易發生坍塌傾覆事故的主要危險部位和施工過程有:基坑作業、邊坡作業、人工挖孔樁施工、腳手架/防護架搭拆、模板工程搭拆、拆除工程施工、擋土墻施工、物料提升機、塔式起重機、滑模、接料平臺、移動操作臺等。P253

  33.【題干】下列實際進度與計劃進度比較分析方法中,既可以進行工作實際進度與計劃進度的局部比較,又可用來分析預測工程項目整體進度狀況的是( )。

  【選項】

  A.橫道圖比較法

  B.S曲線比較法

  C.垂直圖比較法

  D.前鋒線比較法

  【答案】D

  【解析】利用前鋒線比較法,不僅可以分析施工進度計劃中工作實際進度與計劃進度的偏差,而且可以根據工作的自由時差和總時差進一步分析預測工作進度偏差對該工作后續工作及工程總工期的影響。因此,前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析預測工程項目整體進度狀況。P146

  34.【題干】職業健康安全管理體系標準所采用的PDCA循環管理方法中,“P”對應的職業健康安全管理體系要素是( )。

  【選項】

  A.持續改進

  B.績效評價

  C.資源支持

  D.體系策劃

  【答案】D

  【解析】策劃(Plan)確定和評價職業健康安全風險、職業健康安全機遇以及其他風險和其他機遇,制定職業健康安全目標并建立所需的過程,以實現與組織職業健康安全方針相一致的結果。

  35.【題干】某施工企業安全生產費用狀況如下:年初結余100萬元,當年提取800萬元,當年實際支出1020萬元。該企業針對當年安全生產費用赤字的解決辦法是( )。

  【選項】

  A.當年末補提安全生產費用120萬元

  B.當年末從稅后利潤中彌補虧損120萬元

  C.來年每月多提取安全生產費用10萬元

  D.來年多提取安全生產費用220萬元

  【答案】A

  【解析】100+800-1020=-120萬元,這意味著企業在當年出現了120萬元的安全生產費用赤字。企業安全生產費用出現赤字(即當年計提企業安全生產費用加上年初結余小于年度實際支出)的,應當于年末補提企業安全生產費用。企業按規定標準連續兩年補提安全生產費用的,可以按照最近一年補提數提高提取標準。P257

  36.【題干】企業建立職業健康安全管理體系過程中,企業最高管理者任命的管理者代表應履行的職責是( )。

  【選項】

  A.確保體系實現其預期目標

  B.確保獲得體系建立所需資源

  C.指導相關人員為體系有效性做出貢獻

  D.協調體系建立過程中各部門之間關系

  【答案】D

  【解析】組織最高管理者應任命健康安全管理者代表,并授權管理者代表建立專門的工作小組。管理者代表職責有:(1)具體負責職業健康安全管理體系的日常工作,即按職業健康安全管理標準建立、實施和保持組織的職業健康安全管理體系。(2)向最高管理者定期匯報職業健康安全管理體系的運行情況,供管理評審時使用。(3)協調職業健康安全管理體系建立和運行過程中各部門之間的關系,為最高管理者的決策提供建議。P247

  37.【題干】某工程截至某時刻,已完工程預算費用7800萬元,已完工程實際費用8100萬元,擬完工程預算費用7600萬元。采用掙值法分析該工程實際狀況,可得到的正確結論是( )。

  【選項】

  A.費用超支300萬元

  B.費用節約200萬元

  C.進度拖后200萬元

  D.進度提前500萬元

  【答案】A

  【解析】費用偏差=7800萬-8100萬=-300萬元,費用超支300萬元。進度偏差=7800萬-7600萬=200萬元,進度提前200萬元。P225

  38.【題干】工程施工前,制定和確認施工驗收層次劃分方案的正確做法是( )。

  【選項】

  A.由施工單位和項目監理機構共同制定,經建設單位確認

  B.由施工單位和設計單位共同制定,經項目監理機構確認

  C.由施工單位制定,經項目監理機構審核后建設單位確認

  D.由項目監理機構制定,經建設單位和施工單位共同確認

  【答案】C

  【解析】工程施工前,應由施工單位制定單位工程、分部工程、分項工程和檢驗批的劃分方案,并應由項目監理機構審核、建設單位確認后實施。P191

  39.【題干】建立施工質量保證體系需要進行的工作有:①制定質量計劃;②完善組織架構;③明確施工過程控制要點;④建立質量管理制度。僅就上述工作而言正確的順序是( )。

  【選項】

  A.④-③-②-①

  B.②-③-①-④

  C.④-①-③-②

  D.②-①-④-③

  【答案】D

  【解析】施工質量保證體系建立的過程如下:(1)確定質量方針和目標。(2)完善組織架構。(3)制定質量計劃。(4)強化人員培訓。(5)建立質量管理制度。(6)明確施工過程控制要點。(7)建立質量信息管理系統。(8)開展內部審核和管理評審。P162

  40.【題干】按照施工質量事故原因分析步驟,在收集事故信息后、制定分析計劃前需進行的工作是( )。

  【選項】

  A.選擇事故原因分析方法

  B.確定受影響的因素

  C.明確事故原因分析職責

  D.界定受影響對象的范圍

  【答案】B

  【解析】質量事故原因分析一般按以下步驟進行:①收集事故信息;②確定受影響的因素;③制定分析計劃;④進行原因分析。

  41.【題干】按照工程網絡計劃編制程序,在網絡圖繪制階段需要進行的工作是( )。

  【選項】

  A.進行工程項目分解

  B.確定網絡計劃目標

  C.調查工程實施條件

  D.分析工作持續時間

  【答案】A

  【解析】網絡圖繪制階段:主要包括工程項目分解、確定邏輯關系和繪制網絡圖等工作。P125

  42.【題干】在企業質量管理體系建立過程中,“策劃與設計”環節需要進行的工作是( )。

  【選項】

  A.宣貫體系文件

  B.確定質量方針

  C.編制質量手冊

  D.審核體系要素

  【答案】B

  【解析】企業的最高管理者應對質量管理體系進行策劃,以滿足企業確定的質量目標要求及質量管理體系總體要求。該階段主要是做好各種準備工作,包括教育培訓,統一認識;組織落實,擬定計劃;確定質量方針,制定質量目標;現狀調查和分析;調整組織結構,配備資源等。P152

  43.【題干】根據《標準施工招標文件》,除專用合同條款另有約定外,因工程變更需要調整時,已標價工程量清單中又無適用或類似子目價格的,應由監理人商定或確定變更工作單價的原則是( )。

  【選項】

  A.成本加規費

  B.成本加酬金

  C.成本加利潤

  D.成本加稅金

  【答案】C

  【解析】已標價工程量清單中無適用或類似子目的單價,可按照成本加利潤的原則,由監理人和合同當事人商定或確定變更工作的單價。P75

  44.【題干】按施工成本要素構成劃分,質量規劃費用屬于質量成本中的( )。

  【選項】

  A.間接成本

  B.預防成本

  C.損失成本

  D.鑒定成本

  【答案】B

  【解析】預防成本是指為防止工程質量缺陷和偏差出現,保證工程質量達到質量標準所采取的各項預防措施所支出的費用,包括質量規劃費、工序控制費、新工藝鑒定費、質量培訓費、質量信息費等。P202

  45.【題干】根據《標準施工招標文件》通用合同條款,承包人應給予承包人工期和費用補償,但不補償利潤的情形是( )。

  【選項】

  A.承包人采取措施保護施工現場文物

  B.發包人延遲提供施工場地

  C.承包人因發包人違約暫停施工

  D.發包人未按合同約定支付進度款

  【答案】A

  【解析】《標準施工招標文件》通用合同條款中涉及應給承包人補償?shù)臈l款及內容。P80

  46【題干】根據《建設工程項目管理規范》,除各類風險發生的概率、可能造成的損失外,施工項目風險評估報告還應包括的內容是( )。

  【選項】

  A.風險相關的條件因素

  B.管理人員責任

  C.風險發展動態

  D.風險傳遞路徑

  【答案】A

  【解析】風險評估報告。風險評估報告內容包括:①各類風險發生的概率;②可能造成的損失量和風險等級;③風險相關的條件因素。

  47【題干】通過縮短工程網絡計劃中關鍵工作的持續時間來調整施工進度計劃時,可以采用的技術措施是( )。

  【選項】

  A.增加施工機械數量

  B.改善施工作業環境

  C.采用預制裝配方案

  D.設立施工績效獎勵

  【答案】C

  【解析】為壓縮某些工作的持續時間,通常需要采取以下措施來達到目的:(1)組織措施。如:增加工作面,組織更多施工隊伍;增加每天施工時間,采用加班或多班制施工方式;增加勞動力和施工機械數量等。(2)技術措施。如:改進施工工藝和施工技術,縮短工藝技術間歇時間;采用更先進的施工方式(如將現澆混凝土方案改為預制裝配方案),減少施工過程數量;采用更先進的施工機械等。(3)經濟措施。如:實行包干獎勵;提高獎金數額;對所采取的技術措施給予相應經濟補償?shù)取?4)其他配套措施。如:改善外部配合條件;改善施工作業環境;實施強有力的組織調度等。P147

  48【題干】某分部工程有3個施工過程,劃分為4個施工段組織非節奏流水施工,流水節拍見下表。該分部工程流水施工工期是( )。

2025年二級建造師《施工管理》真題及答案(5月10日)


  【選項】

  A.23

  B.26

  C.24

  D.25

  【答案】B

  【解析】非節奏流水施工工期的計算。施工過程Ⅰ流水節拍累加={3,7,12,16},施工過程Ⅱ流水節拍累加={4,8,13,16},施工過程Ⅲ流水節拍累加={3,8,12,17}。錯位相減取大差法,為流水步距。K1-2=4,K2-3=5,工期為;4+5+(3+5+4+5)=26天。P123

  49【題干】下列時間消耗中,在編制人工定額時按損失時間考慮的是( )。

  【選項】

  A.因施工工藝特點造成的工作中斷時間

  B.抹灰工修補偶然遺留的墻洞消耗的時間

  C.工人恢復體力所必需的短暫休息時間

  D.勞動工具的準備時間

  【答案】B

  【解析】多余和偶然工作時間。多余工作是指工人進行了任務以外而又不能增加產品數量的工作。多余工作的工時損失,一般都是由于工程技術人員和工人的差錯而引起的,因而不應計入定額時間。偶然工作也是工人在任務外進行的工作,但能夠獲得一定產品,如抹灰工不得不補上偶然遺留的墻洞等。由于偶然工作能獲得一定產品,編制定額時要適當考慮其影響。P208

  50.【題干】編制單位工程施工進度計劃時,需要確定各項工作的施工順序,制約施工順序的因素是( )。

  【選項】

  A.施工定額和工程計量規劃

  B.施工定額和施工部署

  C.工程計量規則和施工工藝

  D.施工工藝和施工組織

  【答案】D

  【解析】施工順序通常受施工工藝和施工組織兩方面因素制約。

  51.【題干】根據《環境管理體系要求及使用指南》,環境管理體系運行應包括的內容是( )。

  【選項】

  A.危險源辨識和防范

  B.應急準備和響應

  C.風險評價和決策

  D.員工教育和培訓

  【答案】B

  【解析】運行包括兩方面內容:①運行策劃和控制;②應急準備和響應。P302

  52.【題干】下列時間消耗中,需要在編制施工定額時計算人材機所需消耗的時間是( )。

  【選項】

  A.暴雨造成的停工

  B.未及時供給機械燃料造成停工

  C.汽車裝貨時的停車時間

  D.因人為過錯導致機械低負荷工作時間

  【答案】C

  【解析】不可避免的中斷時間是指由于施工工藝特點引起的工作中斷所必需的時間。與施工過程、工藝特點有關的工作中斷時間,應包括在定額時間內,但應盡量縮短此項時間消耗。P208

  53.【題干】某土方工程計劃于2025年2月初至5月底月平均完成土方工程量2400m3,預算單價75/m3,按計劃開工后施工至2025年3月底時,實際完成土方工程量5300m3,實際單價81元/m3,采用掙值法分析,該工程在3月底的進度績效指數是( )。

  【選項】

  A.0.91

  B.1.10

  C.0.93

  D.1.08

  【答案】B

  【解析】進度績效指數=已完工程預算費用/擬完工程預算費用=(5300×75)/(4800×75)=1.10。P226

  54.【題干】在工程設計開始階段對工程施工危險源進行分析評價,源于施工危險源辨識與風險評價方法中的( )分析方法。

  【選項】

  A.安全檢查表

  B.危險與可操作性

  C.初始危險

  D.事故樹

  【答案】C

  【解析】預先危險性分析也稱初始危險分析,是指在每項生產活動之前,特別是在設計的開始階段,對識別和評價對象存在的危險類別、出現條件、事故后果等進行概略分析,盡可能評價出潛在的危險性。P254

  55.【題干】下列施工現場危險源中,屬于第一類危險源的是( )。

  【選項】

  A.施工現場在用變電站

  B.缺乏防護裝置的加工機具

  C.堆碼過高的建筑材料

  D.施工現場受限的作業空間

  【答案】A

  【解析】第一類危險源是指施工現場或施工生產過程中存在的,可能發生意外釋放能量(機械能、電能、勢能、化學能、熱能等)的根源,包括施工現場或施工生產過程中各種能量或危險物質。P251

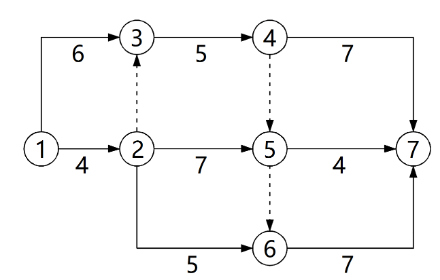

  56.【題干】某工程雙代號計劃如下圖所示(時間單位:天),其中關鍵線路是( )條。

2025年二級建造師《施工管理》真題及答案(5月10日)


  【選項】

  A.4

  B.2

  C.3

  D.1

  【答案】C

  【解析】總持續時間最長的線路稱為關鍵線路。P139




點擊下方↓↓鏈接領取[二建]真題丨考點丨模擬題等資料>>>

二級建造師考試萬題庫學習

掃描二維碼下載題庫幫助二建考試學習
參加每日二建考試打卡
了解二建考試最新資訊
練習歷年一建真題試卷
獲取一建考試各科考點

萬題庫下載微信搜"萬題庫二級建造師考試"

  相關推薦:

  2025二級建造師考試答案 | 二級建造師考試真題 | 歷年二級建造師真題

  2025年二級建造師考試真題答案pdf下載 | 歷年二建真題答案pdf下載最新文章

  下載[二級建造師萬題庫]估分|  關注微信對答案看解析! | 視頻答案解析

  2025二級建造師成績查詢時間及入口 | 二級建造師合格標準 | 二建證書領取

直播 主講
老師
導學
規劃班
導學規劃班
直播 1小時/科
課程目標:了解考試情況及備考學習邏輯
課程優勢:對學員進行復習方法指導,進行學習規劃的制定
零基礎
預學班
零基礎預學班
直播 4小時/科
課程目標:零基礎入門
課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。
私教
精講班
私教精講班
直播 24-39小時/科
課程目標:全面掌握知識點,打牢基礎
課程優勢:根據新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。
沖刺
備考指導
沖刺備考指導
直播 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式
課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法
考點
鎖分班
考點鎖分班
直播 9-18小時/課
課程目標:緊抓命題特點及趨勢,掌握考試命題規律
課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點
高頻
刷題班
高頻刷題班
直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率
課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧和口訣
案例專項
突破班
案例專項突破班
直播 9小時/科
課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分
課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律
密卷
點題班
密押點題班
直播 9小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎
課程優勢:核心考點強化突破,穩抓得分點
通關
必背班
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分
課程優勢:總結提煉多年必考核心內容,實用性極強
應試
技巧班
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧
課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧
密訓
提分班
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分
課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分
報名
下載 下載 下載 下載 下載 下載 下載 下載 下載 下載 下載
課時安排 直播
1小時/科
直播
4小時/科
直播
24-36小時/科
直播
0.5小時/科
直播
9-18小時/科
直播
9小時/科
直播
9小時/科
直播
9小時/科
直播
3小時/科
直播
0.5小時/科
直播
1.5小時/科
施工管理 二師兄
牛魔王
/ 報名
法規相關知識 房博 / 報名
建筑實務 大鵬 / 報名
市政實務 白象 / 報名
機電實務 黃獅 / 報名
公路實務 白象 / 報名
水利水電實務 黃獅 / 報名
在線課程
2026年
無憂取證班
68%學員選擇
2026年
AI私塾班
32%學員選擇
適合學員 ①零基礎/多次考試未通過,備考很茫然
②需要系統化、全流程學習
③需要名師領學,專業指導,穩步提升
④希望一次順利通過全部考試
①基礎知識薄弱,建工行業小白,備考茫然;
②需要全方位全流程學習、系統梳理知識點;
③現場經驗不足,沒有實操案例;
④平時工作忙,想要快速掌握考試要點;
在線課程
2026年
無憂取證班
68%學員選擇
2026年
AI私塾班
32%學員選擇
適合學員 ①零基礎/多次考試未通過,備考很茫然
②需要系統化、全流程學習
③需要名師領學,專業指導,穩步提升
④希望一次順利通過全部考試
①基礎知識薄弱,建工行業小白,備考茫然;
②需要全方位全流程學習、系統梳理知識點;
③現場經驗不足,沒有實操案例;
④平時工作忙,想要快速掌握考試要點;
AI私塾
基因
提分
模式
導學入門
導學規劃班
導學規劃班
直播 1小時/科
課程目標:了解考試情況及備考學習邏輯
課程優勢:對學員進行復習方法指導,進行學習規劃的制定
夯實基礎
零基礎預學班
零基礎預學班
直播 4小時/科
課程目標:零基礎入門
課程優勢:熟悉知識框架,對基本知識、要點進行梳理,輕松開啟備考路。
私教精講班
私教精講班
直播 24-39小時/科
課程目標:全面掌握知識點,打牢基礎
課程優勢:根據新教材及考試大綱,精細化掌握考點,分析教材變動考點,全方位講解必考點。
AI智能課后作業
AI智能課后作業
課后練習
課程目標:學練結合,知識點內化吸收
課程優勢:私教精講班配套,知識點智能推薦課后練習
鞏固提分階段
沖刺備考指導
沖刺備考指導
直播 0.5小時/科
課程目標:掌握沖刺期復習方法,調整高效備考方式
課程優勢:結合考試特點及應試要求,指導沖刺階段備考方法
考點鎖分班
考點鎖分班
直播 9-18小時/科
課程目標:緊抓命題特點及趨勢,掌握考試命題規律
課程優勢:講練結合,對高頻知識點匹配合適題目,同步梳理出題要點
高頻刷題班
高頻刷題班
直播 9小時/科
課程目標:總結解題方法技巧,提高做題準確率
課程優勢:精選高頻題目,名師帶領刷題,講授解題技巧及口訣
案例專項突破班
案例專項突破班
直播 9小時/科
課程目標:掌握案例分析答題模板,確保案例題少丟分、不丟分
課程優勢:深度剖析近年案例真題,詳解案例題得分點和搶分點,挖掘出題規律
考前沖刺階段
密卷點題班1
密卷點題班1
直播 3小時/科
課程目標:基礎階段檢驗,查缺補漏,夯實基礎
課程優勢:核心考點強化突破,穩抓得分點
密卷點題班2
密卷點題班2
直播 3小時/科
課程目標:強化階段檢驗,查漏補缺,強化提升
課程優勢:核心考點強化突破,穩抓得分點
密卷點題班3
密卷點題班3
直播 3小時/科
課程目標:模擬實戰,掌握實戰技巧,考場不慌亂
課程優勢:核心考點強化突破,穩抓得分點
通關必背班
通關必背班
直播 3小時/科
課程目標:熟悉掌握考試必背內容,拿下必得分
課程優勢:總結提煉多年必考核心內容,實用性極強
終極搶分階段
應試技巧班
應試技巧班
直播 0.5小時/科
課程目標:考前臨門一腳,掌握應試技巧
課程優勢:巧做難題,名師直播親授實戰解題方法,指導應試技巧
密訓提分班
密訓提分班
直播 1.5小時/科
課程目標:考前再強化,確保不丟分
課程優勢:根據歷年命題規律,考前再次梳理重要知識點,臨考提分
VIP美題·智能刷題 ★★★
三星題庫
每日一練
每日錯題榜
教材同步
★★★★
四星題庫
真題題庫
模擬題庫
章節刷題
★★★★★
五星題庫
高頻?
大數據易錯
VIP密訓
真題視頻解析
輔助功能
練習工具
VIP配套資料 配套資料
(電子版)
電子書-通關攻略
電子書-極致真題
備考一點通
課程講義
全程學習計劃書
3年真題集錦
速記口訣
考前5頁紙
VIP旗艦
服務
人工助學服務 一對一授課老師答疑
一對一班主任督學
學員交流群
(AI)私人定制服務 學籍檔案
PMAR學習規劃
大數據學習報告
學習進度統計
官網查分服務
VIP勛章
節點嚴控服務 考試倒計時提醒
VIP直播日歷
上課提醒
便捷系統服務 課程視頻、音頻、講義下載
手機、平板、電腦多平臺聽課
無限次離線回放
課程有效期 2年有效期! 1年有效期!
協議保障 有效期結束,考試不過科目辦理退費!協議>> 考試不過科目,第二年免費重學!協議>>
增值內容 贈送2025年【私教精講班】課程 贈送2025年【私教精講班】課程
官方定價 全科:7980
單科:3480(實務)
單科:3280(公共)
全科:4880
單科:2480(實務)
單科:2280(公共)
文章搜索
萬題庫小程序
萬題庫小程序
·章節視頻 ·章節練習
·免費真題 ·模考試題
微信掃碼,立即獲。
掃碼免費使用
施工管理
共計1002課時
講義已上傳
7344人在學
工程法規
共計1163課時
講義已上傳
11529人在學
建筑工程
共計1569課時
講義已上傳
32397人在學
市政工程
共計1578課時
講義已上傳
106503人在學
機電工程
共計1161課時
講義已上傳
19426人在學
推薦使用萬題庫APP學習
掃一掃,下載萬題庫
手機學習,復習效率提升50%!
距離2026年考試還有
版權聲明:如果二級建造師考試網所轉載內容不慎侵犯了您的權益,請與我們聯系800@exam8.com,我們將會及時處理。如轉載本二級建造師考試網內容,請注明出處。
點擊
咨詢
掃碼添加微信
咨詢二建備考詳情
官方
微信
掃描關注二建微信
領《大數據寶典》
報名
查分
掃描二維碼
關注二建報名查分
看直播 下載
APP
下載萬題庫
領精選6套卷
萬題庫
微信小程序
幫助
中心
選課
報名
文章責編:wangmeng
