3.項板冒落事故的主要責任、連帶責任分別由誰承擔?由誰承擔由此造成的經濟損失?
4.頂板冒落事故的主要原因是隱蔽工程質量控制不嚴所致,請簡述總包項目隱蔽工程質量控制的基本要求。
5.指出分包方實施計劃的報批過程有何不妥。
6.總承包方下達停工整頓指令是否恰當?簡述理由。
(五)
背景資料
某大型礦井采用立井開拓方式,主井直徑6.0m,井深890m;副井直徑7.0m,井深850m;設計巷道斷面較大,井底裝載硐室在主井車場水平以下。業主提供的地質資料中,基巖段涌水量小于10m3/h。施工單位經業主同意安排主井比副井提前3個月開工,裝載硐室隨井筒同時施工;主井進行臨時改絞,用臨時罐籠提升。

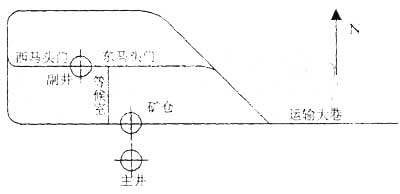

實際施工中,副井施工較順利,預計可按時到底。主井地面預注漿效果較差,施工的涌水量達65m3/h。施工單位通過增加排水設備,強行通過了含水層。由于涌水影響,預計主井將比副井滯后2.5個月到底。主、副井短路貫通需2個月。經研究,決定臨時改絞的方案不變。設計單位提供井底車場平面施工圖如圖所示。
問題
1.受主井涌水的影響,主井施工安排應做哪些調整?調整后施工難易程度有何變化?怎樣安排施工程序使總工期少受或不受影響?
2.說明維持原改絞方案不變的理由。
3.根據井底車場布置簡圖,為滿足二期工程需要,施工單位需增加哪些必要的措施巷道?請作出示意圖。
4.增加的措施工程的費用屬于哪類費用?應由哪方解決?施工單位可向業主索賠哪些項目的費用?
5.簡述本項目井巷工程過渡期輔助系統要做哪些調整來保證二期工程的施工。
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1、A | 2、B | 3、B | 4、C | 5、C | 6、A | 7、A | 8、C | 9、B | 10、D |
11、A | 12、D | 13、C | 14、D | 15、A | 16、D | 17、B | 18、A | 19、C | 20、A |
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、ACDE | 22、ACD | 23、BC | 24、ABDE | 25、ABE |
26、ABD | 27、ABD | 28、ABD | 29、ABCE | 30、BCE |
北京 | 天津 | 上海 | 江蘇 | 山東 |
安徽 | 浙江 | 江西 | 福建 | 深圳 |
廣東 | 河北 | 湖南 | 廣西 | 河南 |
海南 | 湖北 | 四川 | 重慶 | 云南 |
貴州 | 西藏 | 新疆 | 陜西 | 山西 |
寧夏 | 甘肅 | 青海 | 遼寧 | 吉林 |
黑龍江 | 內蒙古 |
