問題:
1.試根據表4-1的時間安排,分別以雙代號網絡圖、單代號網絡圖的形式編制該工程的施工進度計劃。
2.從工期目標控制的角度來看,該工程的重點控制對象是那些施工過程?工期為多長?
3.在甲幢基坑土方開挖時發現土質不好,需在基坑一側(臨街)打護樁,致使甲幢基坑土方開挖時間增加 l周;同時業主對乙、丁兩幢地下室要求設計變更,將原來地下室改為地下車庫。由于該變更將會使該兩幢住宅每幢基坑土方開挖時間增加0.5周, 基礎施工時間均增加1周;甲、乙、丁每幢基坑回填時間增加0.5周。該工程的工期將變?yōu)槎嚅L?如果需要壓縮基礎工程施工時間,應考慮壓縮那些施工過程的施工時間?
4.業主提出的設計變更,監理工程師應如何處理?
5.設計變更部分合同價款應根據什么原則確定?

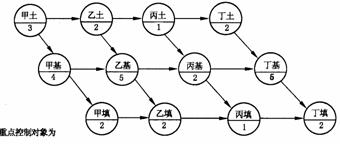

標準答案:1.以雙代號網絡圖、單代號網絡圖的形式編制該工程的施工進度計劃如圖4-1、圖4-2所示:
圖4-1雙代號網絡施工進度計劃(3分)

圖4-2 單代號網絡施工進度計劃(3分)
2.關鍵線路為:甲土→甲基→乙基→丙基→丁基→丁填,這些工作即為重點控制對象(1分),工期21周(1分)。
3.由于施工過程中的打護坡樁和設計變更等事項的發生,致使工期延長了3.5周,實際總工期為24.5周(1分)。如果需要壓縮基礎工程施工時間,應考慮壓縮關鍵線路上的施工過程的施工時間,即壓縮甲基、乙基、丙基、丁基、丁填的施工時間(1分)。
4.對業主要求變更的處理:
、俳ㄔO(shè)單位(監理工程師)將變更的要求通知設計單位(1分),如果在要求中包括有相應的方案或建議,則應一并報送設計單位(0.5分);否則,變更要求由設計單位研究解決(0.5分)。
、谠O(shè)計單位對《工程變更單》進行研究(1分)。如果該《工程變更單》未附有建議的解決方案,則設計單位應對該要求進行詳細的研究(0.5分),并準備出自己對該變更的建議方案,提交建設單位(0.5分)。
、郾O(jiān)理工程師研究設計單位提交的建議設計變更方案或其對變更要求所附方案的意見(1分),必要時會同有關的承包單位和設計單位一起進行研究(0.5分),也可進一步提供資料,以便對變更作出決定(0.5分)。
、芙ㄔO(shè)單位作出變更的決定后由總監理工程師簽發《工程變更單》,指示承包單位按變更的決定組織施工(1分)。
5.設計變更后,變更合同價款的調整按下列原則和方法進行:
、俸贤幸延羞m用于變更工程單價的,按合同已有的單價計算和變更合同價款(1分);
、诤贤兄挥蓄愃朴谧兏こ痰膯蝺r,可參照它來確定變更價格和變更合同價款(1分);
、酆贤袥]有上述單價時,由承包方提出相應價格,經監理工程師確認后執行(1分)。
5.某工程項目施工合同價為560萬元,合同工期為6個月。施工合同中規定:
1.開工前業主向施工單位支付合同價20%的預付款。
2.業主自第一個月起,從施工單位的應得工程款中按10%的比例扣留質保金(也稱工程質量保證金,保修金,保留金),質保金限額暫定為合同價的5%,質保金到第三個月底全部扣完。
3.預付款在最后兩個月扣除,每月扣50%。
4.工程進度款按月結算,不考慮調價。
5.業主供料價款在發生當月的工程款中扣回。
6.若施工單位每月實際完成產值不足計劃產值的90%時,業主可按實際完成產值的8%的比例扣留工程進度款,在工程竣工結算時將扣留的工程進度款退還施工單位。
7.經業主簽認的施工進度計劃和實際完成產值如表5-1。
表5-1 計劃和實際完成產值表
北京 | 天津 | 上海 | 江蘇 | 山東 |
安徽 | 浙江 | 江西 | 福建 | 深圳 |
廣東 | 河北 | 湖南 | 廣西 | 河南 |
海南 | 湖北 | 四川 | 重慶 | 云南 |
貴州 | 西藏 | 新疆 | 陜西 | 山西 |
寧夏 | 甘肅 | 青海 | 遼寧 | 吉林 |
黑龍江 | 內蒙古 |
